今天,小編帶大家一起了解一下關于PP一體化污水處理設備的技術標準。

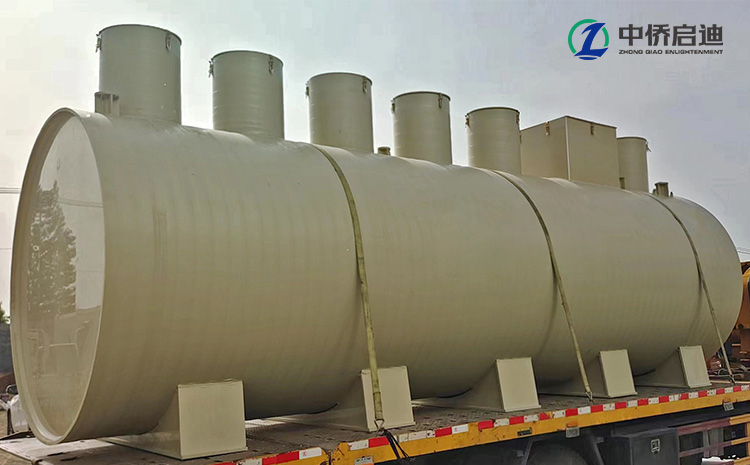

PP一體化污水處理設備是用原材料聚丙烯(PP)制作的,用模具制作一體成型,以罐體呈現。該設備的特點有:環剛度高:原料為高模量聚丙烯,彈性模量高達1850纏繞結構壁與內壁合理組合,結構科學合理密封性好,零滲漏。采用熱態纏繞成型工藝,熔縫質量高,承口與插口帶有一體化的電焊接頭,采用電熔焊接,構成密閉的塑料管道系統,防止任何有害物質進入土壤造成污染。我們不僅注重地上的清潔,更注重地下的環保。

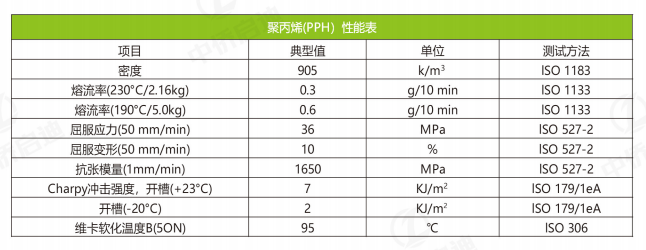

PP一體化污水處理設備的性能參數:
從技術要求的角度來看,PP一體化污水處理設備在設計、制造和安裝等方面都有嚴格的標準。設備的基礎必須堅固穩定,能夠承受設備的自重和運行時的負荷。同時,設備的各個部分必須緊密配合,確保污水在處理過程中能夠順暢流動,不出現滲漏或堵塞現象。此外,設備的控制系統也是關鍵的一環,必須能夠?qū)崿F(xiàn)自動化控制,確保設備的穩定運行和高效處理。
在實際應用中,PP一體化污水處理設備展現出了顯著的優勢。首先,它的處理效果非常好,能夠有效去除污水中的有害物質,使出水水質達到國家相關標準。其次,設備的運行穩定可靠,維護簡單方便,大大降低了運行成本和管理難度。最后,由于設備采用一體化設計,安裝和調試都非常方便,大大縮短了建設周期。
一體化污水處理設備的安裝步驟及要求
1、一體化污水處理設備具有三種安裝形式:一是全部安裝在地坪以下;二是半埋地坪以下一半,地坪以上一半;三是全部安裝在地坪以上。
2、一體化污水處理設備基礎根據出具的基礎參考圖來施工,基礎要求承壓 4-5噸每平方米,必須水平,基礎頂面無雜物,并應在混凝土基礎澆注保養期結束后才能進行設備吊裝就位(鋼筋混凝土基礎自然養護需要14-21天),地埋式一體化污水處理設備在施工前對土質不詳?shù)那闆r下適當做護坡,以防塌方。
3、管道安裝連接應該在設備就位時考慮好,設備就位必須按實際設備自重以及吊裝距離,選擇吊車噸位大小,吊裝就位順序按現場對照圖就位, 箱體的位置,方向不能放錯,互相間距必須正確。
4、設備吊裝就位后,保證設備不移位,同時須在設備中注入污水(無污水時,用其他水源或自來水代替,MBR膜池注清水),充滿度必須達70% 以上,以防設備上浮以及傾斜。
5、地下式或者半地下式設備就位完成并且檢查無誤后后,方可回填土方至最低的法蘭處,方便設備安裝。
6、設備安裝完成后,回填土方至設計位置并整平地坪,回填時應注意:(1) 設備人孔蓋板必須高出地坪 50mm左右;(2)回填的土方不能堵進氣口;(3)回填的土方不能有塊狀物以及尖狀物;(4)回填土方時需慢慢回填并且回填機械距離設備2m以外;
7、把電控柜控制線與設備接通,接線時注意風機及潛污泵電機的轉向, 如地下室控制柜要放在通風處,保持干燥,一般控制柜不能放在露天。如漏天放置,須用室外防雨型配電柜,以免控制板及接線頭漏電,發生危險。
8、注意事項:(1)設備就位之處必須保證下雨不積水,(2)設備上方不得壓有重物,不得有車輛經過(指無特殊設計的),(3)設備一般不得抽空內部污水,以防止地下水把設備浮起。
9、注意本設備安裝圖及管道連接圖按標準連接及平面布置,如用戶要求可任意布置,但必須在訂合同時提出。
10、連接好風機、水泵控制線路,并注意風機、水泵的轉向必須正確無誤。
